Dans le cadre du réaménagement des rues Nationale et Général de Gaulle, des travaux de renouvellement des conduites de gaz sont programmés du 2 septembre au 15 novembre 2019.
Ces travaux de mise en sécurité sont indispensables puisqu’il s’agit du dernier réseau de gaz basse pression sur Pontivy datant des années 1960. Les travaux vont donc consister à renouveler et mettre aux normes tous les branchements gaz en les dotant d’obturateurs intégrés.
Le chantier sera mobile sur des phases de 2 à 3 semaines avec des plages horaires programmées de 8h à 18h. Un barriérage en demi chaussée sera mis en place et l’accès piéton aux domiciles et commerces sera maintenu tout au long du chantier.
Afin de faciliter le stationnement en centre-ville, la gratuité passe à 1h autorisée durant la durée des travaux.
Ces travaux occasionnant des perturbations, merci de respecter les interdictions de stationnement ainsi que les déviations mises en place et de vous conformer aux règles élémentaires de sécurité.
Contacts
Michel SAUTJEAU – GRDF : 06.66.35.05.47
Christophe AUBRY – SPIE : 06.88.21.46.06
Phasage des travaux
Phase 1 : semaines 36-37-38
Rue du Général de Gaulle, section entre la rue Le Sénéchal de Kercado et la rue Jean II de Rohan :
- Interdiction de stationner coté impair ;
- Circulation en sens unique vers la place Aristide Briand (La Plaine), déviation par la rue Édouard Lorois, la rue Frédéric de Lourmel et la rue Léon Launay pour les véhicules venant de la place Aristide Briand ;
- Rue Le Sénéchal de Kercado, rue Jean II de Rohan et rue du Général de Gaulle ponctuellement barrées pour les travaux de traversée :
- déviation par la rue Pierre Jouano pour les véhicules venant du rond-point du Ponto ;
- déviation par la rue Édouard Lorois, la rue Frédéric de Lourmel et la rue Léon Launay pour les véhicules venant de la place Aristide Briand.
Phase 2 : semaines 38-39
Rue du Général de Gaulle, section entre la rue Noble et la rue Édouard Lorois :
- Interdiction de stationner coté impair ;
- Circulation en sens unique vers la Place Aristide Briand (La Plaine), déviation par la rue Édouard Lorois, la rue Frédéric de Lourmel et par la rue Le Sénéchal de Kercado pour les véhicules venant de la place Aristide Briand ;
- Rue du Général de Gaulle ponctuellement barrée pour les travaux en traversée :
- déviation par la rue Pierre Jouano pour les véhicules venant du rond-point du Ponto ;
- déviation par la rue Édouard Lorois, la rue Frédéric de Lourmel et par la rue Le Sénéchal de Kercado pour les véhicules venant de la place Aristide Briand.
Phase 3 : semaines 40-41-42
Rue Nationale, section entre la rue Édouard Lorois et la rue de Friedland :
- interdiction de stationner coté impair ;
- circulation en sens unique vers la place Aristide Briand (La Plaine), déviation par la rue de Friedland et la rue du Médecin Général Robic pour les véhicules venant de la place Aristide Briand ;
- rue Nationale ponctuellement barrée pour les travaux en traversée :
- déviation par le rue Pierre Jouanno puis en second par la rue Édouard Lorois, rue Jean Leperdit et avenue Édouard Herriot pour les véhicules venant du rond-point du Ponto ;
- déviation par la rue de Friedland et la rue du Médecin Général Robic pour les véhicules venant de la place Aristide Briand.

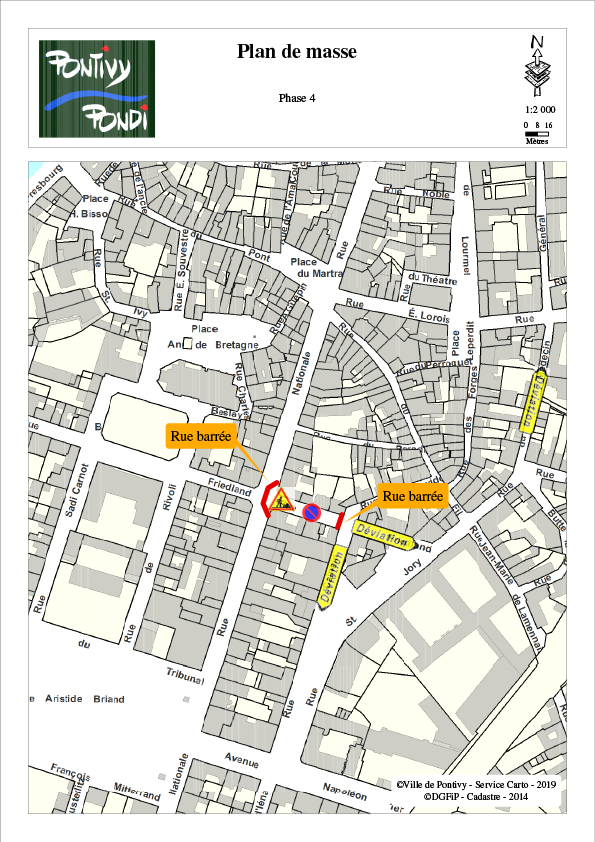

Phase 4 : semaine 42
Rue Nationale, à hauteur de la rue de Friedland :
- interdiction du stationner rue de Friedland, entre la rue Nationale et la rue de Cainin ;
- rue de Friedland barrée entre la rue Nationale et la rue Cainin pour les travaux en traversée :
- déviation par la rue de Cainin pour les véhicules venant de la rue du Médecin Général Robic ;
- déviation par la rue du Médecin Général Robic pour les véhicules venant de la rue Cainin.
Phase 5 : semaines 42-43-44
Rue Nationale, section entre la rue de Friedland et la rue du Tribunal :
- interdiction de stationner coté impair ;
- circulation en sens unique vers la Place Aristide Briand (La Plaine), déviation par l’avenue Napoléon 1er, la rue de Cainin et la rue de Friedland pour les véhicules venant de la place Aristide Briand ;
- rue Nationale ponctuellement barrée pour les travaux en traversée :
- déviation par la rue de Friedland, la rue Cainin et l’avenue Napoléon 1er pour les véhicules venant du rond-point du Ponto ;
- déviation par l’avenue Napoléon 1er, la rue Cainin et la rue de Friedland pour les véhicules venant de la place Aristide Briand.
Phase 6 : semaines 45-46
Rue Nationale, section entre la rue du Tribunal et la rue François Mitterrand :
- chaussée rétrécie, alternat si nécessaire.
